装配式建筑已经成为国家政策在火热推行,但是对于装配式施工,大多数项目由于缺乏经验,在现场实施过程中遇到诸多问题。本文从工程实例中总结的装配式施工的13个质量通病,分析了原因并给出处理措施,符合当前行业实情,具有指导意义,大家可在工程中参考防治!
1、预埋位置偏差、移位
预埋线盒偏位
➤ 问题描述
预埋线盒偏位,下沉
➤ 基本要求
《装配式混凝土结构技术规程》规定:预埋线管、电盒在构件平面的中心线位置偏差20mm,高差0~10mm
➤ 原因分析
1)线盒固定不牢靠,混凝土浇筑或振捣时线盒发生移位
2)混凝土振捣碰触线盒
➤ 控制要点
1)预制构件上表面预埋线盒底部必须增加支撑
2)混凝土振捣时,要求严禁碰触预埋线盒、线管
表面气孔麻面
➤ 问题描述
预制混凝土构件外表面气孔数量多、孔径大,麻面
➤ 原因分析
1)采用油脂类脱模剂,导致混凝土浇筑后,多油脂部位易形成气孔
2)模台清理不干净,涂刷脱模剂后,模台表面易形成凸起部位,混凝土浇筑、硬化后,易形成气孔
3)混凝土振捣不密实
➤ 控制要点
1)采用水性脱模剂或油性脱模剂代替油脂
2)脱模剂涂刷前,必须将模台清理干净,钢筋绑扎及预埋工序使用跳板,不允许在涂过脱模剂的模台上行走
3)对工人进行混凝土振捣技术交底,并持续一周对振捣工序进行旁站
表面裂纹
➤ 问题描述

预制混凝土构件外表面裂纹
➤ 原因分析
1)门窗洞口等位置,设计图纸中未按规范要求设置加强筋
2)起吊运输前未按照设计进行加固
➤ 控制要点

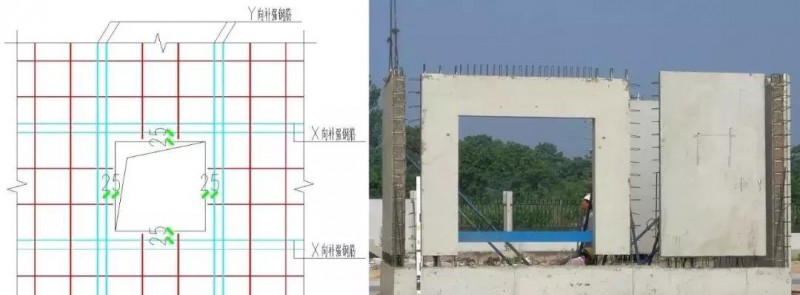

1)门窗洞口等位置,按规范要求设置加强筋
2)起吊运输前,必须按照设计要求进行构件加固,检查合格后方可起吊运输
垫块不在一条垂直线上
构件堆放缺少垫块
➤ 问题描述
预制构件现场随意堆放,出现上下排木方垫块不在一条直线,极容易产生裂缝
➤ 处理措施
预置构件堆放时,一是必须要求堆放场地比较平整,如场地不平,则需调整垫块,保证底层垫块在同一平面,保证底层预制构件摆放平整,受力均匀;二是叠合板堆放层数不宜超过6层;三是板与板之间不能缺少垫块,且竖向垫块需在一条直线上,所有垫块需满足规范要求
吊装过程中产生明显裂缝

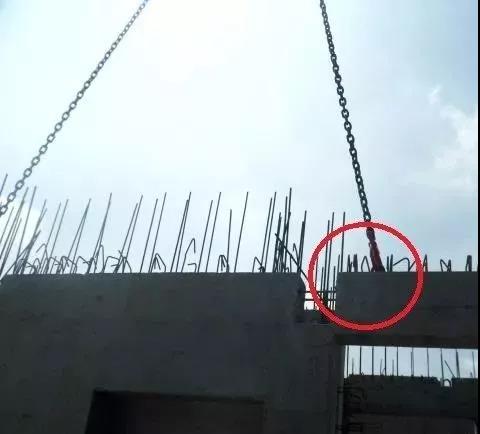

此处设吊点不合理
➤ 问题描述
现场吊装过程中,产生明显裂缝,预制构件产生破坏
➤ 原因分析
1)预制构件本身设计不合理
2)吊点设计不合理
➤ 处理措施
1)构件设计时对吊点位置进行分析计算,确保吊装安全,吊点合理
2)对于漏埋吊点或吊点设计不合理的构件返回工厂进行处理
